Projekt

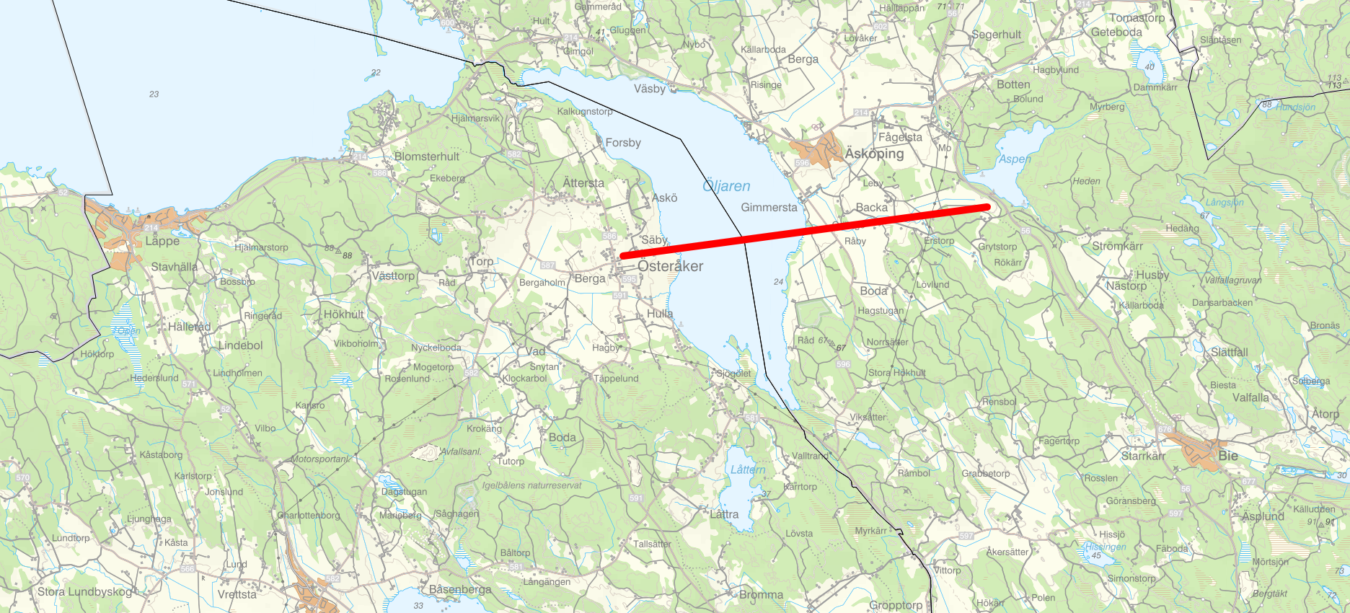

Nya överföringsledningar mellan Äs och Österåker

Sörmland Vatten bygger nya ledningar för vatten och avlopp för att ersätta äldre anläggningar och skapa en mer hållbar försörjning från Katrineholm. Projektet startar 2026 och beräknas vara klart sommaren 2027.

Vattenledning i mark.

Nya överföringsledningar mellan Äs och Österåker

Bakgrund

I samband med Trafikverkets ombyggnation av riksväg 56 har nya överföringsledningar för vatten och avlopp mellan Katrineholm och Äs anlagts.

Syftet är att på sikt avveckla mindre och uttjänta vatten- och reningsverken längs sträcken samt anläggningar i Österåker. I stället kommer dessa områden att försörjas med vatten- och avloppshantering från Katrineholm, vilket ger en mer hållbar och effektiv lösning för framtiden.

För att möjliggöra detta anläggs nu även överföringsledningar mellan riksväg 56 (Äs) och Österåker.

Projektets omfattning

  • Ca 11 kilometer nya överföringsledningar för vatten och avlopp mellan riksväg 56 och Österåker.
  • Tre pumpstationer för avlopp placerade i Österåker, Äsköping samt ett i anslutning till riksväg 56.
  • Samförläggning av tomrör för el på delar av ledningssträckningen i Vingåkers kommun. Detta för Vattenfalls kommande utökning av el i området.

Tidplan

  • Byggstart för projektet är kvartal 1 2026 och planeras vara färdigställt under sommaren 2027.

2026-06-23

  • Arbete pågår med schakt och förläggning av ledningar mellan RV56 och Gimmersta.
  • Besiktning av fastigheter utföras på östra sidan om Öljaren. Utförs under veckorna 26 och 27 av konsultföretaget Forcit Consulting på uppdrag av Sörmland Vatten.
  • Semesteruppehåll veckorna 29 till 32

2026-03-23

Arbete pågår på sträckan mellan riksväg 56 och Gimmersta med:

  • svetsning av ledningar
  • förläggning av ledningar genom styrd borrning och schakt
  • borttagning av sly och träd

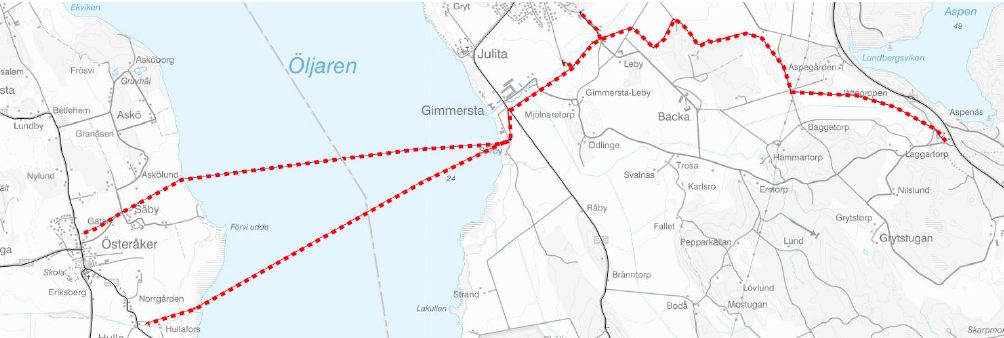

Ledningsdragning från RV56 till Österåker.
